關鍵詞:海上風電;風電企業;風電事故;風電安全
1.中國海上風電市場
2019年,中國海上風電新增裝機分布在江蘇、廣東、福建、遼寧、河北、浙江和上海七省市。其中江蘇新增海上風電裝機容量達1.6 GW,占全國新增裝機容量的64%,其次分別為廣東14%、福建8%、遼寧6%、河北5%、浙江 3%。截至2019年底,江蘇省海上風電累計裝機容量突破 4.7 GW,占全部海上風電累計裝機容量的 67%。其次為福建,占比達到 7.0%,廣東占比為 6.5%,上海占 比 5.9%,河北占比 4.2%,其余4省累計裝機容量占比合計約為 9.2%(圖 2)。目前,全國 11 個沿海省份均開展了海上風電規劃研究工作,江蘇、福建、山東、廣東、浙江、上海、河北、海南和遼寧九個省份編制了海上風電發展規劃并獲得了國家能源局的批復。

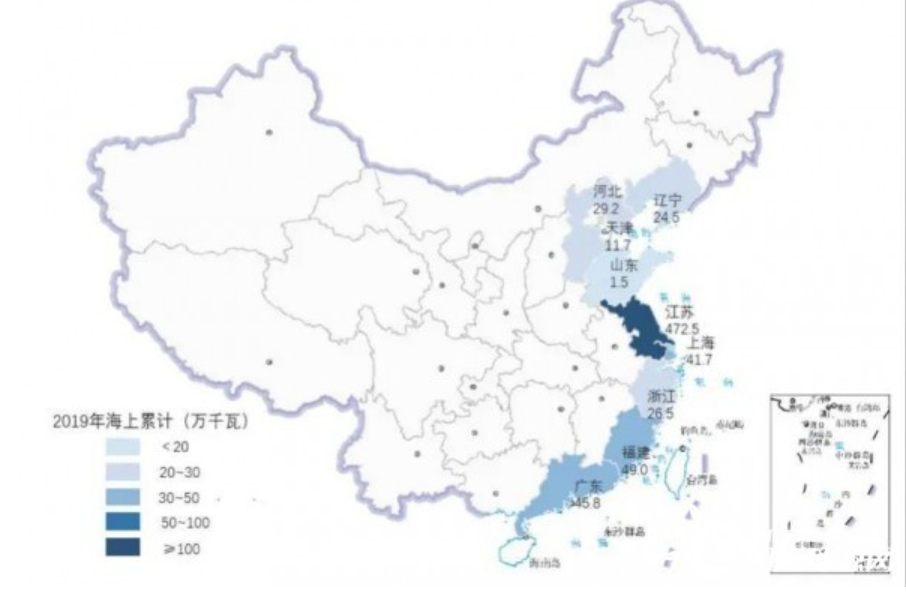

中國沿海各?。ㄊ校┖I巷L電累計裝機分布
(數據截至2019年底,圖片來源:CWEA)
2. 海上風電常見風險
2.1 自然災害風險
提及海上風電的風險,首先被注意到的就是臺風、雷擊、地震等自然災害風險。其中又以臺風風險被關注的最多。我國東南部沿海每年都是臺風的高發區域,同時臺風又是早期發展海上風電的歐洲國家所罕見的天氣情況,我們并沒有太多的經驗可以借鑒,所以增加了人們對于臺風風險的憂慮??上驳氖亲?010年第一個海上風電場建成以來,并沒有發生由于臺風因素造成的海上風機倒塔等嚴重事故。各風機制造商不斷推出“抗臺型“風機,并且在實踐中不斷的進行技術改進。
風險防控措施
風機設計要根據新版的設計規范對于臺風下的載荷進行準確的計算和充分的安全余量考量。
對于偏航、變槳等核心部件的性能設計、生產質量予以重點關注,保證在臺風狀態下,風機可以按設計的控制策略運行。
對于臺風的運動軌跡予以密切的追蹤,在24-48小時前完成抗擊臺風必要的準備工作,包括:檢查各風機運行狀態、電網狀態、備用電源,對特殊部件進行加固等。
當有強臺風來襲時,需要停機,葉片變槳至順槳角度,并進入自動偏航模式,實時以風輪正面對準風向,保證臺風對風輪的載荷最小。
2.2海纜損壞風險
在多個統計途徑中,海纜損壞的風險都是損失占比最大的風險,通??梢赃_到80%。甚至有歐洲風電專家認為平均每兩個風電場就會發生一次海纜的損壞。其中最常見的風險就是由于撲魚活動、船舶落錨等外力破壞,除此外地質變化、接入保護、海纜質量也會對海纜的安全性產生影響。
風險防控措施
對于捕魚活動頻繁、船舶主要通行區域的海域,要對海纜的安全性給與特別的重視,保證電纜挖掘的深度,避免不可預測的外力破壞。
對于海水沖刷等因素要進行特別考慮,避免一定時間后海纜暴露導致的風險。
對于海纜登陸段加強防護,對于風機接入段采用J型管等特殊防護以避免彎折造成的破壞。
2.3基礎施工風險
在海上風電基礎施工中,由于海底地質的復雜性等因素,最常見的重大風險就是溜樁和據錘。例如在今年臺灣海上風電場發生的溜樁事故。據錘或者溜樁都會造成打樁錘和樁的損壞,同時對于工期產生較大的影響。
風險防控措施
對于海底的巖土勘探更加細致準確,在設計方案中對于勘探和施工的不確定性予以充分的考慮。
合理選擇打樁錘,合理選擇施工工序。
加強現場沉樁監測。
2.4起重作業風險
起重作業覆蓋海上風電全部環節,基礎、升壓站、風機、海纜、部件運輸、工具轉運。起重作業涉及的人員、工裝、工具都比較多,作業時間長。海上風電工程結構復雜,交叉作業施工經常性存在。特種作業包括電焊(氣割)作業、起重吊裝作業、鉆機作業等,結合吊物尺寸大、重量大、結構非標等特點導致作業過程危險性較大,對于現場的安全管理有很高的要求。
風險防控措施
制定嚴格的起重計劃,對于起重的能力、路徑、時間、輔助作業的安排、天氣限制、場地限制、通訊溝通進行科學的安排。
每一鉤開始作業前,對于起重設備、工裝、工具由有資質的人員進行檢查;對于起鉤的動作、人員配備、崗位職責、應急安排在班前會中一一確認。
嚴格執行起重紀律,不違規施工,不野蠻作業。
2.5火災風險
火災一直以來都是海上風電需要面對的主要風險源之一。據統計,全球由于火災導致的陸上和海上風電場發電損失占全部原因的10%到30%。無論是風機本體、還是升壓站、運維船,都需要采取有效的防火、救火措施,以免火災造成巨大的人員和財產損失。
風險防控措施
在搶裝的特殊時期,對于設備的防火必須特別重視。由于實際賣方市場的形成,可能給產品的質量造成一定的隱患。對于防雷擊,電氣安全,油品泄漏,機械摩擦等要素特別關注。
對于施工階段的防火要特別設計,比如滅火器的配備,動火作業的管理,動火點的安排,人員的管理等。
